國網北京市電力公司供電接入服務指引

2025-09-29分類:電力資訊 / 電力資訊來源:北京市城市管理委員會
【CPEM全國電力設備管理網】

一、低壓“三零”客戶用電辦理

(一)適用情況

針對符合“三零”服務范圍的企業低壓電力接入工程,無需辦理任何行政許可手續,由國網北京市電力公司統一負責建設。

(二)辦理環節與時限

報裝共2個環節,總用時不超過10天。其中受理簽約1天,施工接電最多9天。具體而言,無外線施工的項目不超過5天,架空線路連接的項目不超過8天,地下電纜施工的項目不超過10天。

(三)申請材料

1.企事業法人有效身份證件,如身份證、戶口簿、護照等。

2.有效的營業執照;若屬機關事業單位應提供事業法人證書;若屬軍隊提供團級及以上說明文件。

3.用電地址權屬的合法文件:已建建筑,須提供建筑的產權文件或鄉鎮及以上政府或規劃部門的批復文件;新建建筑,須提供立項、規劃批復文件。

4.若為委托辦理,需提供法定代表人簽章的授權委托書及被授權經辦人的身份證。

5.若涉及國家優惠電價,需提供政府有關部門核發的資質和公益說明文件,如學校、養老院、居委會等的相關文件。

(四)受理簽約與施工接電

1.通過“網上國網”APP申請時,用戶需在線簽訂《“三零”服務供用電合同》。國網北京市電力公司正式受理后,用戶可自行下載電子版合同打印留存。

2.國網北京市電力公司負責投資實施計量綜合箱壓接螺栓至電源側工程。受理報裝申請后,會安排現場勘查,并根據典型設計開展外部工程施工。若外部施工需要辦理占掘路備案手續,由該公司負責辦理。計量綜合箱壓接螺栓以下內線工程由用戶自主委托建設實施。內、外部工程實施完成具備接入條件后,該公司組織送電。

二、非“三零”客戶低壓用電辦理

(一)適用情況

除“三零”客戶外的低壓用電用戶申請新裝、增容等業務。

(二)辦理環節與時限

報裝共4個環節,電網企業環節合計用時不超過6個工作日。其中業務受理1個工作日,方案答復3個工作日,竣工驗收及裝表接電2個工作日。

(三)申請材料

1.個人提供有效身份證件,如身份證、戶口簿、護照等。

2.企事業提供企事業法人有效身份證件、營業執照;若屬機關事業單位應提供事業法人證書;若屬軍隊提供團級及以上說明文件。

3.用電地址權屬的合法文件:已建建筑,須提供建筑的產權文件或鄉鎮及以上政府或規劃部門的批復文件;新建建筑,須提供立項、規劃批復文件。

4.若為委托辦理,需提供法定代表人簽章的授權委托書及被授權經辦人的身份證。

5.若涉及國家優惠電價,需提供政府有關部門核發的資質和公益說明文件。

6.若線上申報,電子營業執照調取需提前在微信小程序獲取授權碼。

(四)辦理流程

1.業務受理:用戶可通過多種渠道提出申請,國網北京市電力公司核查資料合格后受理。

2.方案答復:受理后,安排客戶經理與用戶約定時間進行現場勘查,出具并答復供電方案。

3.竣工驗收及裝表接電:工程竣工后,安排客戶經理進行竣工驗收,驗收合格并簽訂《供用電合同》后,裝表接電。

三、高壓用電辦理

(一)適用情況

申請用電容量200kVA以上的用戶,以高壓(10kV)方式供電。

(二)辦理環節與時限

高壓普通客戶接電4個環節,電網企業內部辦理時間單電源不超過22個工作日,雙電源不超過32個工作日。

高壓重要客戶接電6個環節,電網企業內部辦理時間不超過32個工作日。

(三)申請材料

1.企事業法人有效身份證件,如身份證、戶口簿、護照等。

2.有效的營業執照;若屬機關事業單位提供事業法人證書;若屬軍隊提供團級及以上說明文件。

3.用電地址權屬的合法文件:已建建筑,須提供建筑的產權文件或鄉鎮及以上政府或規劃部門的批復文件;新建建筑,須提供立項、規劃批復文件。

4.若為委托辦理,需提供法定代表人簽章的授權委托書及被授權經辦人的身份證。

5.若為租賃,需提供租賃協議及產權人同意報裝說明材料。

6.若涉及國家優惠電價,應提供政府有關部門核發的資質和公益說明文件。

7.對鋼鐵、電解鋁等八大高耗能特殊行業客戶,須提供相關政府部門批準的許可文件,包括政府主管部門立項或批復文件,環境評估報告、生產許可證等。

8.若為經營性數據中心,需提供經信委的非政府投資工業和信息化固定資產投資項目備案文件。

(四)辦理流程

1.業務受理:用戶通過多種渠道申請,國網北京市電力公司核查資料合格后受理。

2.方案答復:受理后,安排客戶經理與用戶約定時間進行現場勘查,出具并答復供電方案。

3.設計審查、中間檢查(符合條件的非重要客戶結合典型設計推廣應用情況此2環節可取消)。

4.竣工驗收及裝表接電:工程竣工后,安排客戶經理進行竣工驗收,驗收合格并簽訂《供用電合同》及相關協議后,裝表接電。

四、通用服務說明

1.國網北京市電力公司與政務服務資源管理平臺建立信息共享機制,對有電子證照的客戶提供居民“刷臉辦電”、企業“一證辦電”服務。

2.推薦使用“網上國網”APP、95598智能互動網站、北京通APP等線上渠道報裝,可減少往返營業廳時間。線上報裝申請可通過輸入證件號碼,調用電子證照,拍照上傳證照照片等方式辦理。

3.到供電營業廳辦理業務時,需根據業務類型攜帶所需申請資料原件或復印件,該公司會留存復印件。

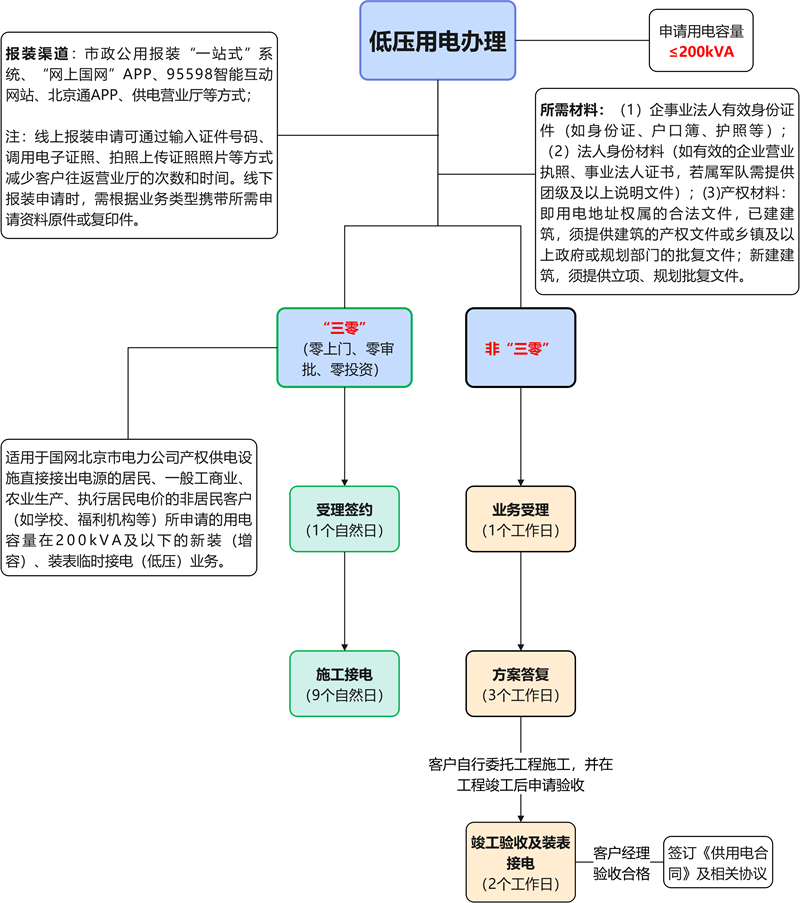

附件1:低壓用電辦理流程圖

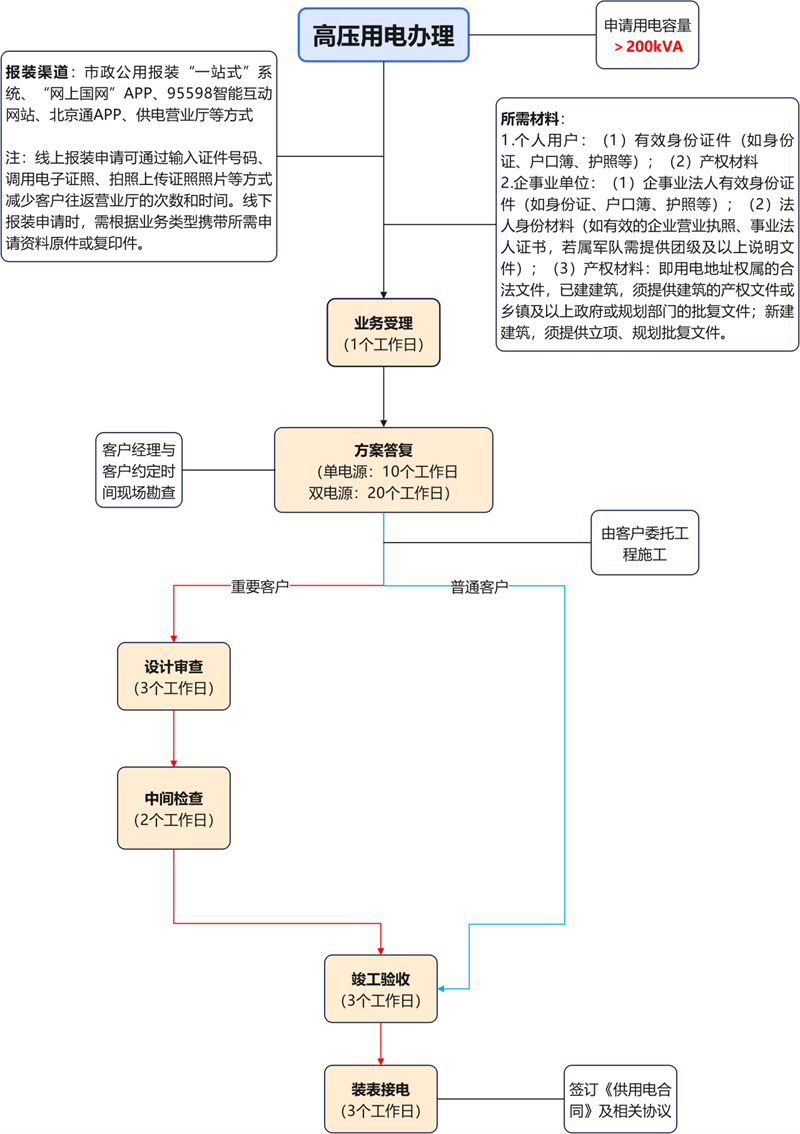

附件2:高壓用電辦理流程
