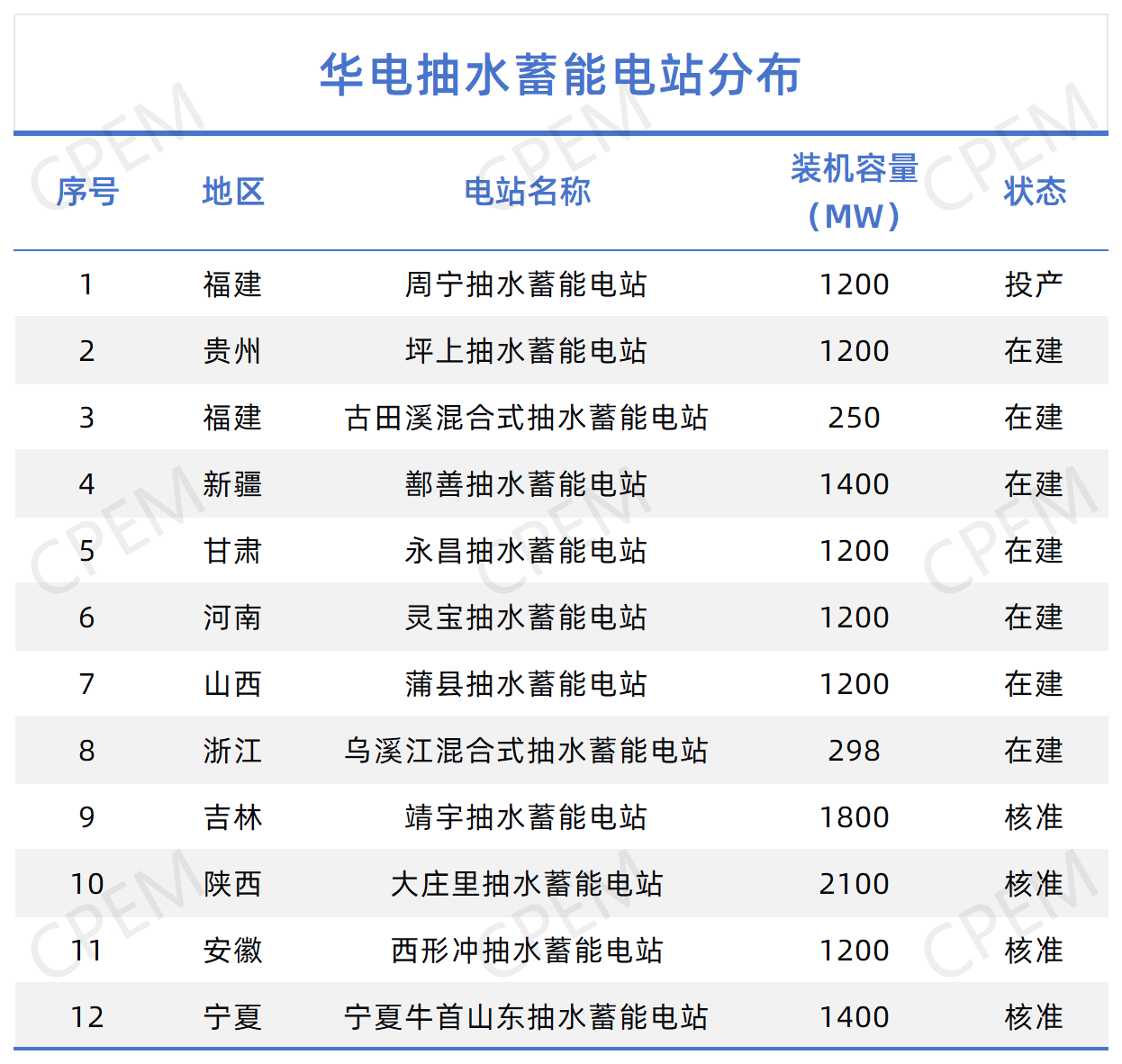

在“雙碳”目標引領下,華電集團以國家能源戰略為導向,在全國構建起覆蓋東西部、輻射多能源基地的抽水蓄能網絡。截至2025年6月3日,華電在運及在建/核準抽水蓄能電站12座,總裝機容量約14.45GW。

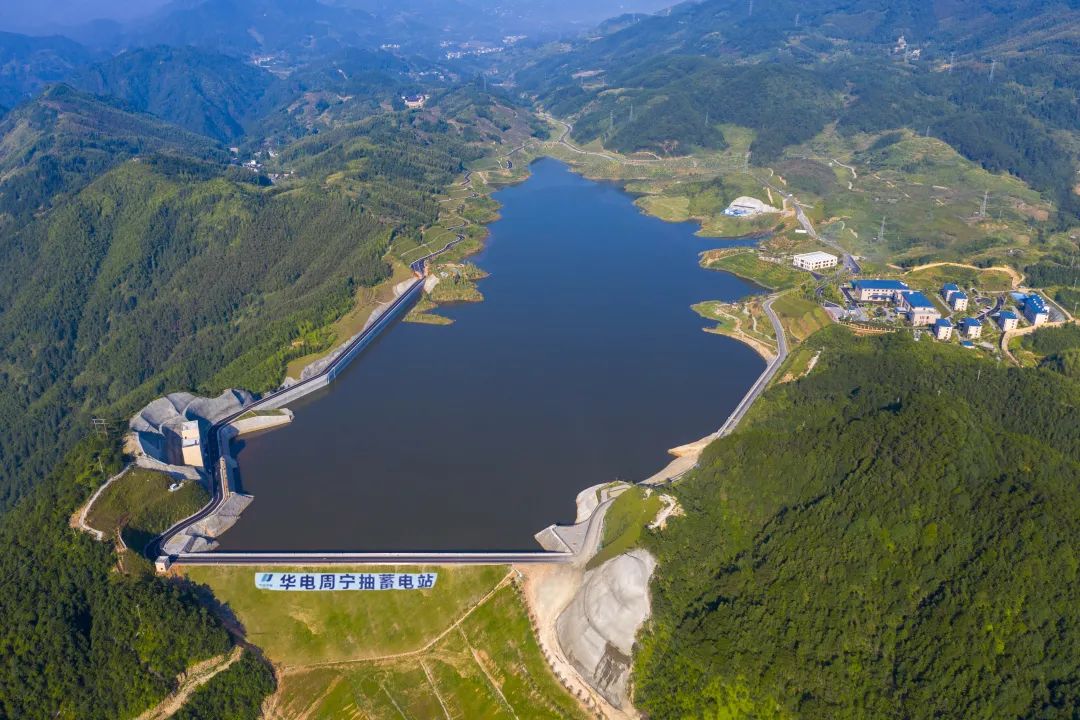

周寧抽水蓄能電站
電站位于福建省周寧縣境內,為日調節純抽水蓄能電站,裝機容量1200MW,電站于2016年5月5日獲得福建省發改委核準,前期交通隧洞工程于2015年12月23日開工,主體工程(輸水系統及地下廠房工程)于2017年3月1日開工建設,2021年12月27日15時58分,福建周寧抽蓄電站2號機組首次并網成功。
2022年8月28日,中國華電福建周寧抽蓄電站4號機組正式投入商業運行,標志著“十四五”期間福建省首個抽水蓄能電站全面投產發電。
貴州福泉坪上抽水蓄能電站
貴州福泉坪上抽水蓄能電站位于貴州省黔南布依族苗族自治州福泉市。該電站裝機容量為120萬千瓦,總投資約72.16億元,于2024年10月22日獲得核準。

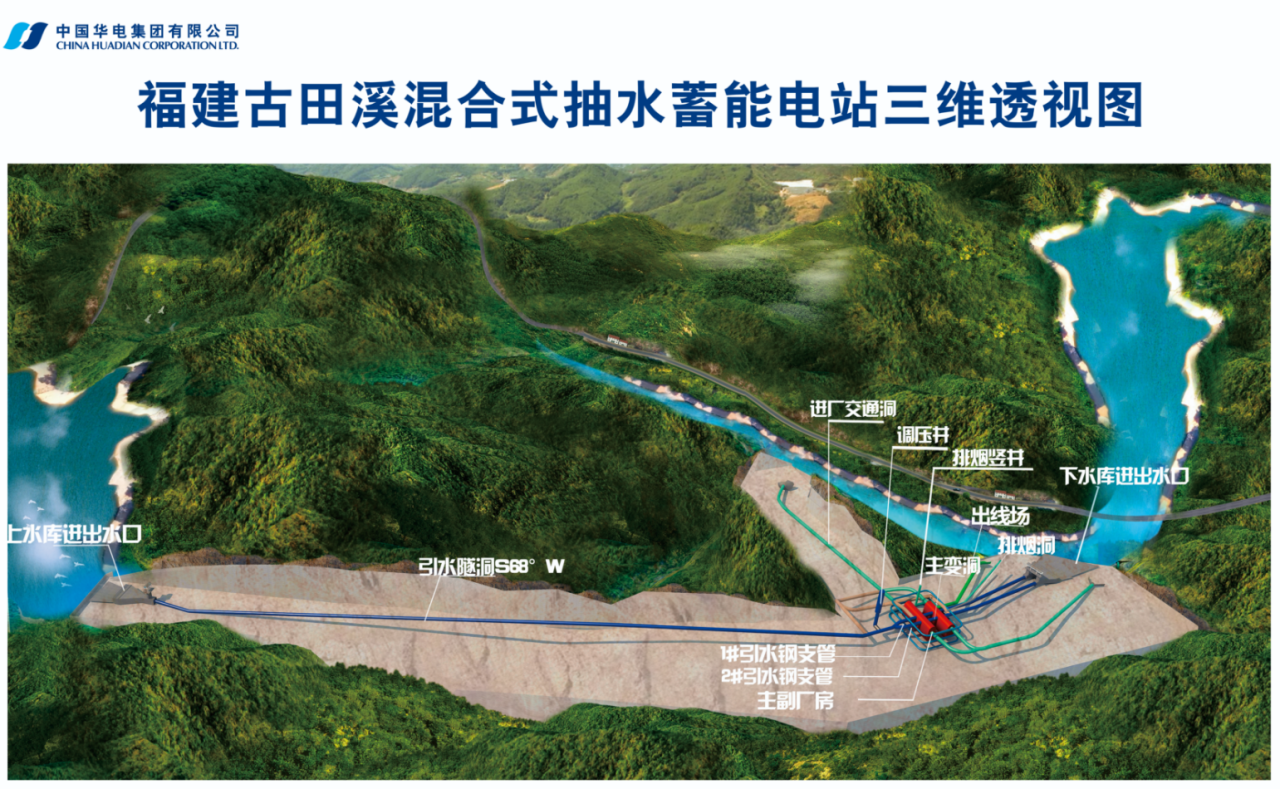

福建古田溪混合式抽水蓄能電站
福建古田溪混合式抽水蓄能電站位于福建省寧德市古田縣。電站裝機容量為250兆瓦,額定水頭119米,該項目于2023年6月29日獲得核準。

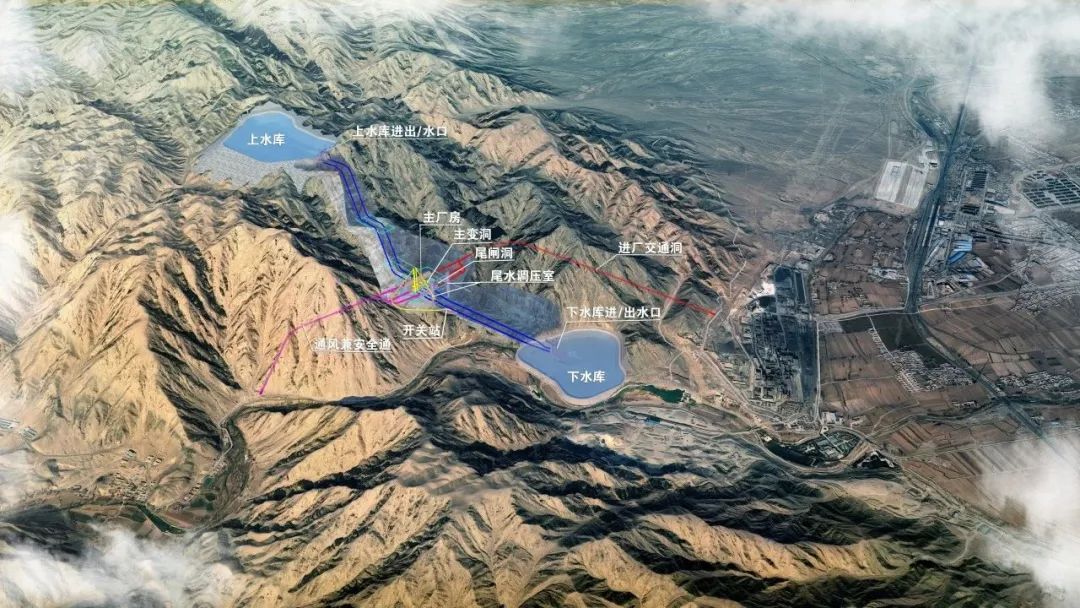

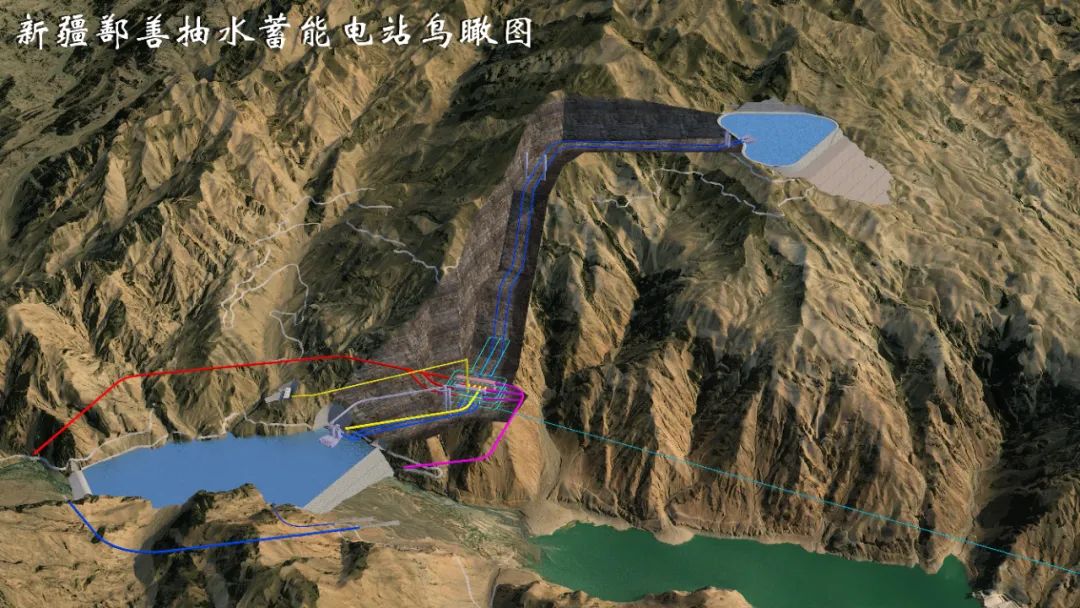

新疆鄯善抽水蓄能電站
新疆鄯善抽水蓄能電站位于鄯善縣境內,裝機容量為140萬千瓦,總投資約109.6億元。電站將安裝4臺單機容量35萬千瓦的立軸單級混流可逆式水泵水輪機,建設周期為72個月。
該項目于2024年1月5日獲得自治區發改委核準批復,成為2024年全疆首個核準的能源項目。
甘肅永昌抽水蓄能電站
甘肅永昌抽水蓄能電站是裝機容量為120萬千瓦,設計滿發利用小時數為5小時,設計年發電量11.69億千瓦時。項目于2023年6月30日獲得甘肅省發改委核準批復。
2023年7月12日,甘肅永昌抽水蓄能電站項目開工建設。

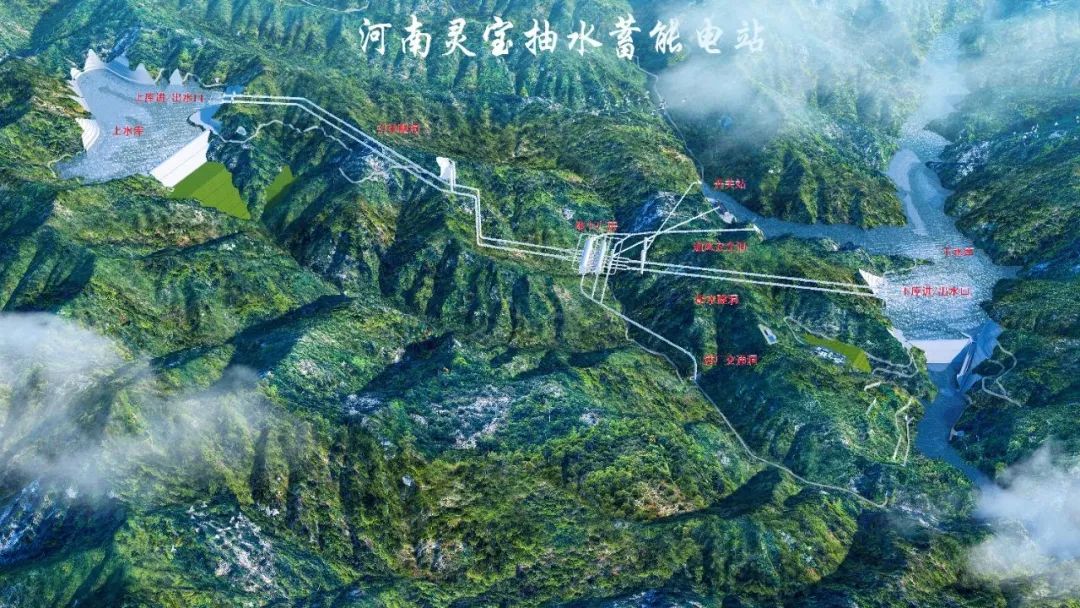

河南靈寶抽水蓄能電站
河南靈寶抽水蓄能電站位于三門峽靈寶市朱陽鎮境內,總投資82.28億元,安裝4臺30萬千瓦可逆式水泵水輪發電機組,總裝機容量120萬千瓦。
該項目于2024年6月27日獲得核準。

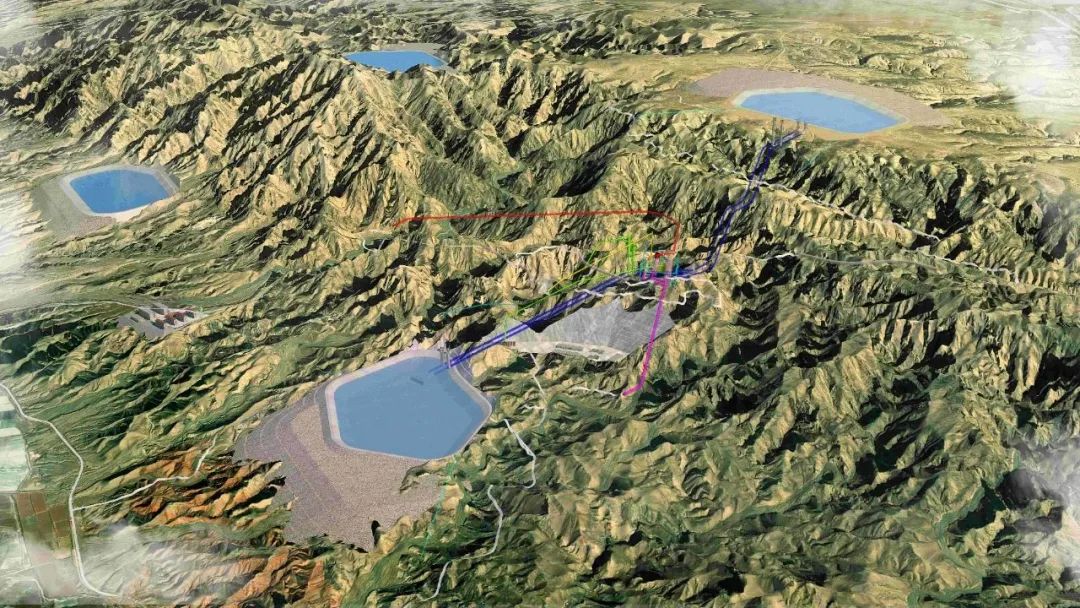

山西蒲縣抽水蓄能電站
山西蒲縣抽水蓄能電站位于臨汾市蒲縣黑龍關鎮和喬家灣鎮境內。電站裝機容量為120萬千瓦,總投資97.03億元。項目于2023年6月14日獲得山西省發改委核準批復。
2025年5月,華電蒲縣抽水蓄能電站泄洪排沙洞施工支洞順利貫通,較原計劃提前22天完成關鍵節點目標。
浙江烏溪江混合式抽水蓄能電站
浙江烏溪江混合式抽水蓄能電站裝機容量為298兆瓦,總投資約23億元,于2023年1月獲得浙江省發改委核準,計劃于2028年建成投產。入選國家能源局《抽水蓄能中長期發展規劃(2021-2035年)》,位列浙江省 “千項萬億” 工程。
2024年11月底,項目正式進入主體工程施工階段,2025年7月將進入施工高峰期。

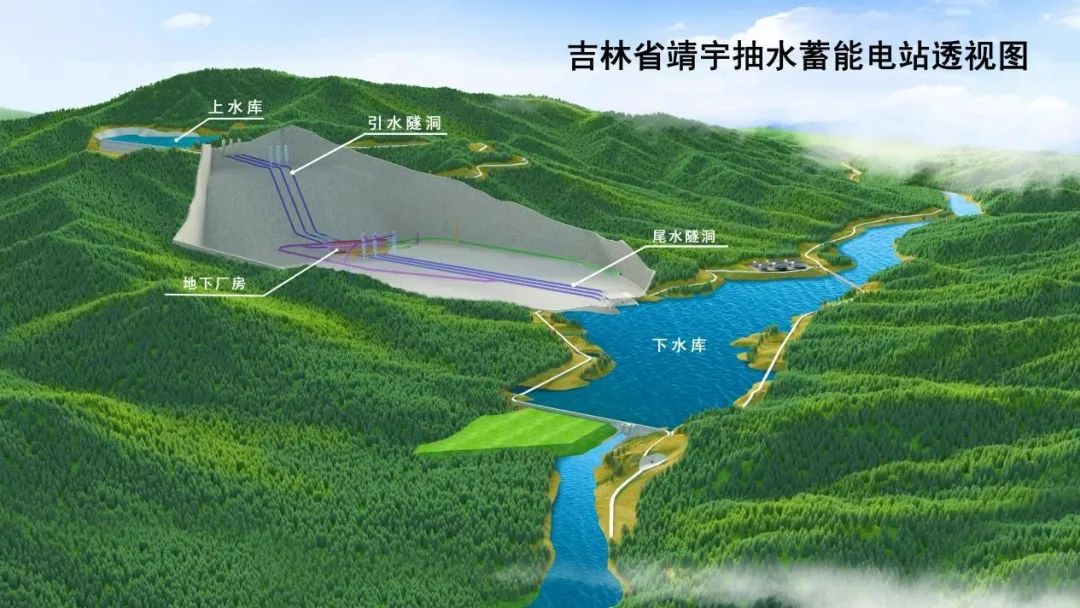

吉林靖宇抽水蓄能電站
吉林靖宇抽水蓄能電站位于吉林省白山市靖宇縣,距離靖宇縣、白山市和長春市分別為18公里、80公里和184公里。電站裝機容量為180萬千瓦,總投資116.89億元,于2024年12月5日獲得核準。

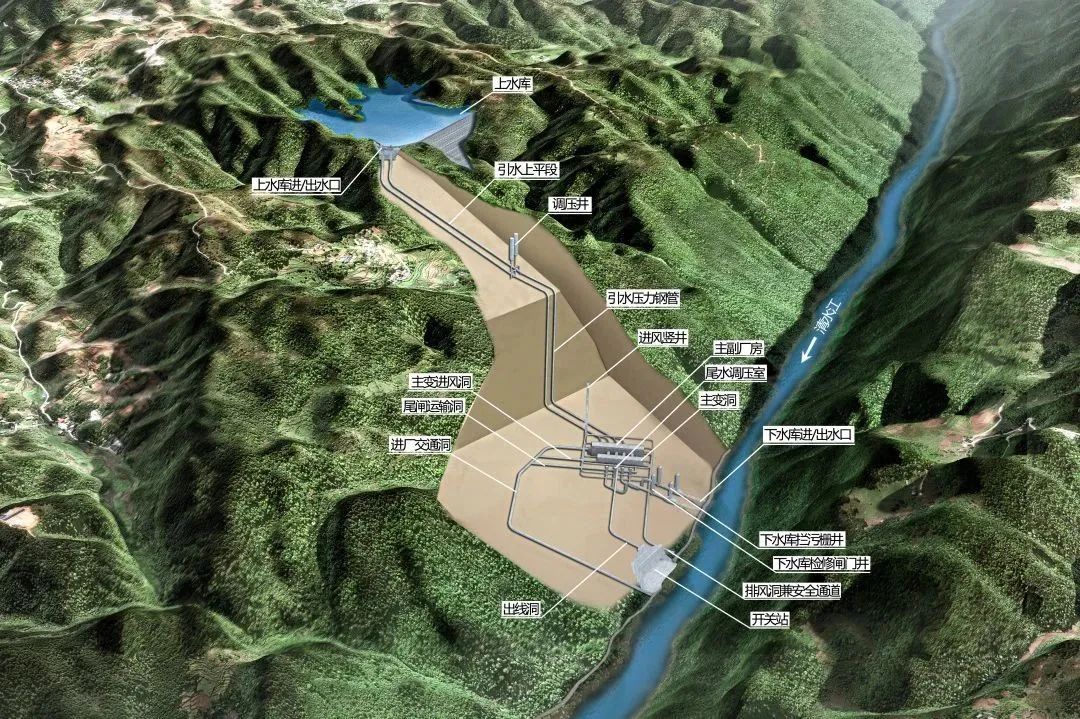

陜西寶雞大莊里抽水蓄能電站
電站位于陜西省寶雞市陳倉區,是國家《抽水蓄能中長期發展規劃(2021-2035)》中陜西省“十四五”規劃重點實施項目。電站位于陜西省寶雞市陳倉區香泉鎮境內,裝機容量2100MW,額定水頭669m,距高比約3.35,靜態投資121.8億元。
2024年10月18日,獲得核準批復。
安徽蕪湖西形沖抽水蓄能電站
該項目位于安徽省蕪湖市弋江區峨橋鎮,工程總投資70億元,裝機容量120萬千瓦,是國家《抽水蓄能中長期發展規劃(2021—2035年)》“十四五”重點實施項目。
2025年1月21日,安徽蕪湖西形沖抽水蓄能電站獲得核準批復。

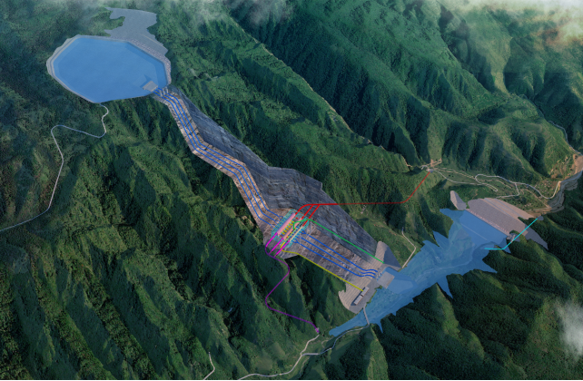

寧夏牛首山東抽水蓄能電站
電站位于寧夏回族自治區中衛市中寧縣與吳忠市青銅峽市交界的黃河青銅峽水庫右岸牛首山西麓。電站裝機容量1400MW,連續滿發小時數6h,上水庫正常蓄水位1743.00米,下水庫正常蓄水位1273.00米。
2025年1月13號,寧夏牛首山東抽水蓄能電站喜獲核準,成為寧夏回族自治區第二個核準的抽水蓄能電站項目。
