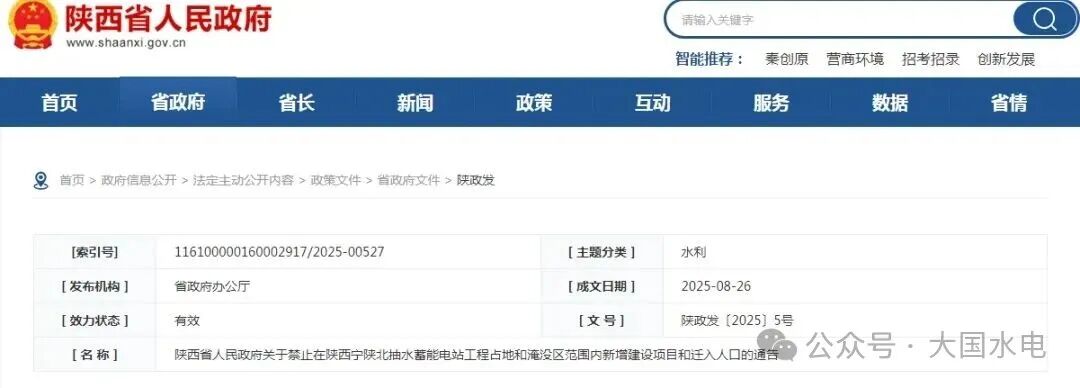

2025年9月11日,陜西省人民政府發布了《關于禁止在陜西寧陜北抽水蓄能電站工程占地和淹沒區范圍內新增建設項目和遷入人口的通告》,標志著這一總投資超百億元的重大能源基礎設施項目正式進入實質性建設前期階段。該通告旨在規范工程建設征地與移民安置工作,確保項目順利推進。
寧陜北抽水蓄能電站位于陜西省安康市寧陜縣廣貨街鎮北溝村和金川鎮興隆村,是陜西省“十四五”能源規劃的重點項目。電站裝機容量180萬千瓦(6臺單機300MW機組),屬一等大(Ⅰ)型工程,主要承擔陜西電網調峰、填谷、儲能、調頻及事故備用等任務。樞紐工程包括上水庫(正常蓄水位1352米,調節庫容1312萬立方米)、下水庫(正常蓄水位973米,調節庫容1409萬立方米)、輸水系統、地下廠房及開關站等。項目靜態總投資約110億至120億元,建設總工期75個月,計劃2025年核準開工,2032年全面投運。
2024年10月12日寧陜北抽水蓄能電站項目列入陜西省抽水蓄能中長期發展規劃2024-2028年項目布局優化調整方案,由中國電建集團西北勘測設計研究院有限公司(以下簡稱“西北院”)負責投資開發。

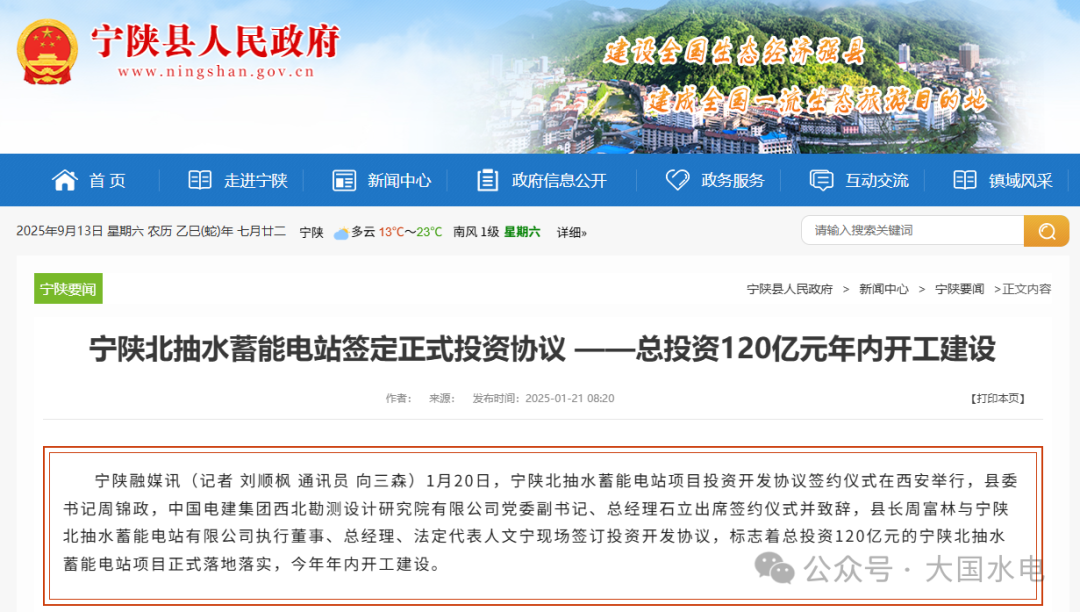

2025年1月20日,寧陜縣人民政府與西北院已簽訂項目投資開發協議,寧陜北抽水蓄能電站有限責任公司已經成立。
2024年4月啟動預可行性研究,8月通過水電水利規劃設計總院審查;2025年2月完成可研階段三大專題審查,5月獲批復。截至2025年6月,地勘工程完成鉆孔5300米、平硐2030米,投資超1億元;移民安置細則通過省級審查,2025年9月封庫令批復。
預計2025年內核準并開工,2026年主體施工,2031年首臺機組發電,2032年全容量投運。
